[이너제이] 의류 생산 납기는 왜 자꾸 늦어질까?|샘플부터 선적까지 일정 관리법

by 이너제이 2026. 10. 30.

의류 브랜드를 운영하다 보면 가장 신경 쓰이는 것 중 하나가 바로 생산 납기입니다.

신제품 출시일에 맞춰 판매 계획을 세우고, 상세페이지와 광고 일정까지 준비했는데 공장에서 갑자기 연락이 옵니다.

"원단 입고가 늦어져서 생산 일정이 조금 밀릴 것 같습니다."

또는 이런 연락을 받기도 합니다.

"제품은 완성됐는데 검사와 포장 때문에 출고가 며칠 늦어질 것 같습니다."

분명히 주문할 때는 납기가 가능하다고 했는데, 왜 생산이 진행될수록 일정이 늦어지는 걸까요?

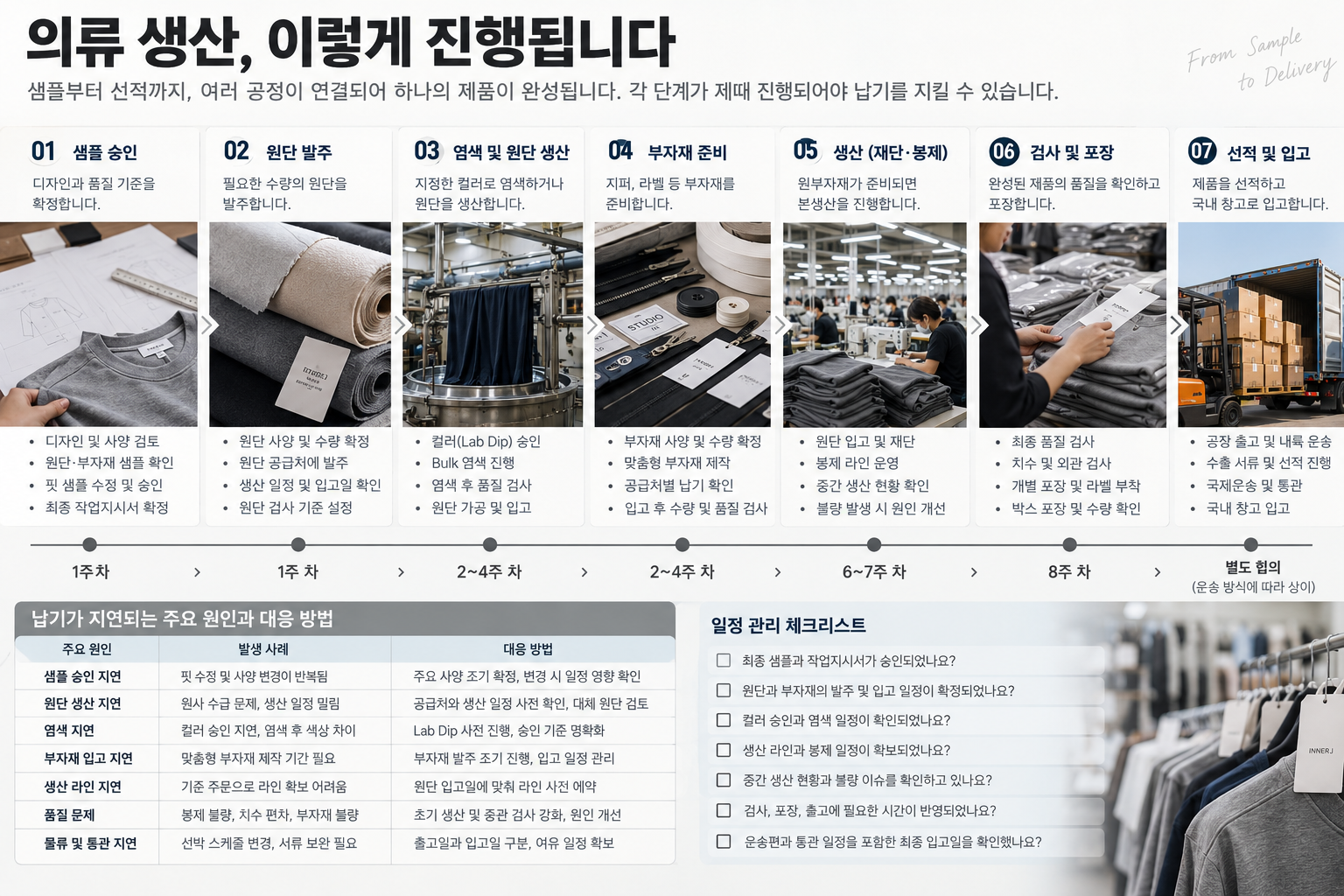

의류 생산 납기는 단순히 봉제공장에서 옷을 만드는 기간만으로 결정되지 않습니다.

샘플 승인, 원단 발주, 염색, 부자재 준비, 재단, 봉제, 검사, 포장, 운송까지 여러 공정이 연결되어 있기 때문입니다.

의류 생산에서 납기를 지키는 핵심은 마지막 봉제 일정을 확인하는 것이 아니라, 생산이 시작되기 전부터 전체 공정의 일정을 관리하는 것입니다.

이번 글에서는 의류 OEM 생산의 전체 흐름과 납기가 지연되는 주요 원인, 그리고 실무에서 활용할 수 있는 일정 관리 방법을 알아보겠습니다.

1. 의류 생산 납기는 봉제 기간만 의미하지 않습니다

의류 OEM 생산을 처음 진행하는 브랜드는 공장에 이런 질문을 하기도 합니다.

"이 제품 2,000장 생산하는 데 얼마나 걸리나요?"

그런데 정확한 납기를 확인하려면 먼저 몇 가지 조건이 결정되어야 합니다.

  • 최종 샘플이 승인됐는가?
  • 원단과 부자재 사양이 확정됐는가?
  • 원단 재고가 있는가, 새로 생산해야 하는가?
  • 컬러별 염색이 필요한가?
  • 생산 라인이 확보되어 있는가?
  • 검사는 어떤 기준으로 진행하는가?
  • 공장 출고일과 실제 입고 희망일은 언제인가?

예를 들어 원단과 부자재가 모두 준비된 제품과 새로운 원단을 개발해야 하는 제품은 같은 수량이라도 전체 소요 기간이 다를 수밖에 없습니다.

따라서 생산 납기를 협의할 때는 생산 시작 가능일, 공장 출고 예정일, 최종 입고 예정일을 구분해야 합니다.

특히 해외 생산에서는 공장 출고와 국내 창고 입고 사이에 운송 및 통관 과정이 추가됩니다.

2. 첫 번째 지연 원인|샘플 승인이 늦어지는 경우

의류 생산은 보통 승인된 샘플과 확정된 작업지시서를 기준으로 진행됩니다.

하지만 실제 개발 과정에서는 샘플 수정이 반복될 수 있습니다.

예를 들어 첫 번째 샘플에서 기장이 길어 수정했고, 두 번째 샘플에서는 목둘레가 마음에 들지 않아 다시 수정했다고 가정해 보겠습니다.

이 과정에서 Pattern과 Measurement Spec, 봉제 사양 등이 변경될 수 있습니다.

문제는 이러한 변경이 생산 일정에도 영향을 준다는 점입니다.

특히 원단이나 부자재 발주가 이미 진행된 상태에서 사양을 변경하면 기존 자재를 사용하지 못하거나 재작업이 필요할 수도 있습니다.

따라서 샘플 승인 단계에서는 다음 내용을 확인하는 것이 좋습니다.

  • 최종 Fit Sample 승인 여부
  • Pattern과 주요 치수 확정
  • 원단과 부자재 사양 확정
  • Color와 Size 구성 확정
  • 최종 Tech Pack 버전 확인

샘플 승인이 완료되지 않았는데 생산 납기부터 확정하면 이후 일정 변경 가능성이 커집니다.

다만 샘플 승인과 동시에 진행할 수 있는 일부 준비 작업도 있으므로, 어떤 작업을 선행할 수 있는지는 공장과 협의해야 합니다.

3. 두 번째 지연 원인|원단 발주와 생산 일정

의류 생산에서 원단은 가장 중요한 준비 항목 중 하나입니다.

원단이 제때 입고되지 않으면 재단을 시작할 수 없고, 그만큼 이후 공정에도 영향을 줄 수 있습니다.

원단 발주 과정에서는 다음과 같은 상황이 발생할 수 있습니다.

첫째, 원사 조달이 늦어지는 경우입니다.

원단을 새로 편직하거나 제직해야 한다면 필요한 원사를 확보해야 합니다.

둘째, 원단 공급처의 생산 일정이 밀리는 경우입니다.

원단 공장에도 기존 주문과 생산 계획이 있기 때문에 원하는 날짜에 바로 생산하기 어려울 수 있습니다.

셋째, 발주 수량이나 컬러가 변경되는 경우입니다.

원단 수량이 늘어나거나 새로운 컬러가 추가되면 원단 생산 계획을 다시 조정해야 할 수도 있습니다.

넷째, 원단 검사에서 문제가 발견되는 경우입니다.

원단 폭, 중량, 색상, 외관, 수축률 등이 승인 기준에 맞지 않으면 추가 확인이나 재작업이 필요할 수 있습니다.

따라서 원단 발주 시에는 단순한 납품 예정일뿐 아니라 원단 생산 완료일, 검사일, 봉제공장 입고일까지 구분해 관리하는 것이 좋습니다.

4. 세 번째 지연 원인|염색과 컬러 승인

의류 OEM에서 생각보다 많은 시간이 소요될 수 있는 공정이 염색입니다.

특히 브랜드에서 지정한 컬러를 정확하게 구현해야 하는 경우에는 Lab Dip 또는 Color DTM 승인 과정이 필요할 수 있습니다.

예를 들어 브랜드에서 특정 베이지 컬러를 요청했다고 가정해 보겠습니다.

첫 번째 염색 샘플은 너무 노랗고, 두 번째는 붉은 기운이 강하다면 추가 조정이 필요할 수 있습니다.

이러한 컬러 승인 과정이 지연되면 본 원단 염색 일정도 늦어질 수 있습니다.

또한 Lab Dip이 승인됐다고 해서 실제 Bulk 원단의 색상과 품질을 확인할 필요가 없어지는 것은 아닙니다.

원단 조직과 염색 조건, 생산 Lot 등에 따라 차이가 발생할 수 있기 때문입니다.

염색 일정에서는 다음 사항을 확인해야 합니다.

  • 컬러 기준 샘플 확정
  • Lab Dip 제출 및 승인 일정
  • Bulk 염색 시작 예정일
  • 염색 후 가공과 검사 일정
  • 승인 기준을 벗어났을 때의 처리 방법

컬러 승인은 디자인 결정인 동시에 생산 일정을 결정하는 중요한 단계입니다.

5. 네 번째 지연 원인|부자재 하나가 생산을 멈출 수 있습니다

원단이 준비됐더라도 부자재가 없으면 생산을 정상적으로 진행하기 어려울 수 있습니다.

예를 들어 지퍼가 들어가는 제품에서 지퍼 납품이 지연되면 해당 공정을 완료하지 못할 수 있습니다.

Elastic Band, Button, Snap, Label 등도 마찬가지입니다.

특히 맞춤형 부자재는 별도의 제작 기간이 필요할 수 있습니다.

브랜드 로고가 들어간 밴드나 특정 색상의 지퍼는 기존 재고가 없을 수도 있습니다.

또한 부자재를 발주했더라도 규격이나 색상이 잘못 제작되면 다시 확인해야 합니다.

실무에서는 원단 일정만 집중적으로 관리하고 부자재 일정을 놓치는 경우를 주의해야 합니다.

따라서 부자재별로 다음 정보를 관리하는 것이 좋습니다.

관리 항목확인 내용

부자재명 지퍼, 밴드, 라벨 등
사양 크기, 색상, 규격, 재질
승인 상태 샘플 승인 완료 여부
발주일 공급처에 주문한 날짜
입고 예정일 공장 도착 예정일
실제 입고일 실제 수령 날짜
검사 결과 수량과 품질 확인 결과

작은 부자재라도 핵심 공정에 필요하다면 전체 납기를 좌우할 수 있습니다.

6. 다섯 번째 지연 원인|생산 라인은 언제든 비어 있는 것이 아닙니다

원단과 부자재가 모두 준비되면 바로 생산할 수 있을까요?

반드시 그렇지는 않습니다.

의류공장에는 이미 진행 중인 주문과 생산 일정이 있습니다.

따라서 새로운 주문을 투입하려면 생산 라인을 확보해야 합니다.

예를 들어 원단 입고 예정일을 기준으로 생산 라인을 예약했는데 원단이 일주일 늦어진다고 가정해 보겠습니다.

그 사이 다른 주문이 투입됐다면 원단이 도착하더라도 즉시 생산을 시작하기 어려울 수 있습니다.

이처럼 원단 입고 지연이 봉제 일정 지연으로 이어지고, 다시 출고 일정에 영향을 줄 수 있습니다.

생산 중에도 다음과 같은 문제가 발생할 수 있습니다.

  • 예상보다 높은 봉제 난이도
  • 작업 조건 조정 필요
  • 원단이나 부자재 품질 문제
  • 재단 수량 부족
  • 반복적인 봉제 불량 발생
  • 생산 사양 변경

따라서 생산 일정을 관리할 때는 단순히 '봉제 진행 중'이라고 확인하기보다 계획 수량과 실제 생산 수량, 불량 및 재작업 현황을 함께 확인해야 합니다.

7. 여섯 번째 지연 원인|검사와 포장에도 시간이 필요합니다

제품 봉제가 완료됐다고 해서 바로 출고할 수 있는 것은 아닙니다.

봉제 이후에는 마감 작업, 검사, 포장 등이 필요합니다.

검사 과정에서 확인할 수 있는 항목은 다음과 같습니다.

  • 제품 외관과 오염 여부
  • 주요 치수와 허용오차
  • 봉제 상태와 기능
  • 라벨 부착 상태
  • 컬러와 사이즈 구분
  • 포장 수량과 표시 정보

검사 중 반복적인 불량이 발견되면 해당 제품을 분리하고 원인을 확인해야 할 수 있습니다.

필요한 경우 수정 작업이나 재검사를 진행해야 하므로 출고 일정에 영향을 줄 수 있습니다.

여기서 중요한 것은 검사 시간을 줄이기 위해 품질 확인 자체를 생략해서는 안 된다는 점입니다.

검사 지연을 줄이려면 생산 마지막에 문제를 발견하는 것보다 초기 생산과 중간 생산 단계에서 반복 불량을 확인하는 것이 좋습니다.

8. 일곱 번째 지연 원인|공장 출고와 국내 입고는 다릅니다

중국 등 해외에서 의류를 생산하는 경우에는 운송 일정도 중요합니다.

공장에서 제품이 완성됐더라도 국내 창고에 입고되기까지 여러 단계가 남아 있습니다.

일반적인 흐름은 다음과 같습니다.

공장 출고 → 내륙 운송 → 수출 관련 절차 → 국제운송 → 수입 통관 → 국내 운송 → 창고 입고

다만 실제 순서와 담당 범위는 운송 방식 및 거래 조건에 따라 달라질 수 있습니다.

해상운송을 이용하는 경우 선박 스케줄이나 항만 상황에 영향을 받을 수 있습니다.

항공운송을 이용하면 운송 기간을 줄일 가능성이 있지만 비용이 증가할 수 있습니다.

또한 통관 과정에서 서류 보완이나 추가 확인이 필요한 경우 일정이 지연될 수 있습니다.

따라서 해외 생산을 진행할 때는 다음 날짜를 구분해야 합니다.

  • Factory Ex-date: 공장 출고 예정일
  • ETD: 선박 또는 항공편의 출발 예정일
  • ETA: 선박 또는 항공편의 도착 예정일
  • Warehouse Delivery: 최종 창고 입고 예정일

ETD와 ETA는 예정일이므로 실제 일정과 달라질 수 있습니다.

특히 ETA는 운송편의 도착 예정일이지 국내 창고 입고일과 같은 의미가 아닙니다.



의류 생산 납기는 왜 자꾸 늦어질까?

9. 의류 생산 일정표는 어떻게 작성해야 할까요?

이해를 돕기 위해 가상의 생산 일정을 만들어 보겠습니다.

중국 공장에서 의류 2,000장을 생산하는 상황이며, 원단은 새로 생산해야 한다고 가정합니다.

공정예시 일정확인 사항

최종 샘플 승인 1주 차 Pattern·Tech Pack 확정
원단·부자재 발주 1주 차 발주서 및 사양 확인
원단 생산·염색 2~4주 차 컬러 승인·생산 현황
부자재 준비 2~4주 차 품목별 입고 일정
원부자재 입고·검사 5주 차 수량·품질 확인
재단·봉제 6~7주 차 생산 진도 및 불량
최종 검사·포장 8주 차 출고 승인
선적·운송·국내 입고 별도 협의 운송편·통관·배송

위 일정은 생산 흐름을 설명하기 위한 가상의 예시이며, 실제 표준 납기를 의미하지 않습니다. 공정별 작업은 일부 병행될 수 있으며 원단, 수량, 공장 가동률, 운송 방식에 따라 달라집니다.

이 일정표에서 중요한 점은 각 공정이 반드시 순서대로만 진행되는 것은 아니라는 사실입니다.

예를 들어 원단 생산과 부자재 준비는 병행할 수 있습니다.

반면 원단 입고와 검사가 완료되지 않으면 해당 원단의 정상적인 재단 진행이 어려울 수 있습니다.

따라서 일정표에는 각 공정의 시작일과 완료일뿐 아니라 다음 공정을 시작하기 위해 반드시 완료해야 하는 선행 조건을 표시하는 것이 좋습니다.

10. 납기 지연을 막으려면 중요한 공정을 먼저 관리해야 합니다

생산 일정에는 여러 작업이 있지만 모든 작업이 전체 납기에 같은 영향을 주는 것은 아닙니다.

어떤 작업은 며칠 늦어져도 다른 공정과 병행하거나 조정할 수 있습니다.

반면 특정 작업이 늦어지면 전체 생산 완료일이 그대로 밀릴 수도 있습니다.

이처럼 전체 완료일을 결정하는 주요 작업의 연결 경로를 일정관리에서는 Critical Path라고 부릅니다.

예를 들어 원단 입고가 늦어지면 재단과 봉제를 시작하지 못하는 상황이라면 원단 일정은 특히 중요하게 관리해야 합니다.

반면 이미 충분히 확보된 포장 자재의 추가 입고가 조금 늦어지는 것은 전체 일정에 영향을 주지 않을 수도 있습니다.

다만 실제 영향은 재고와 작업 순서에 따라 달라집니다.

따라서 단순히 모든 공정의 진행 상황을 확인하는 것보다 어떤 공정이 늦어지면 최종 납기가 변경되는지를 파악하는 것이 중요합니다.

11. 납기 지연이 발생했을 때는 이렇게 대응하세요

생산 중 문제가 발생했을 때 가장 좋지 않은 대응은 막연히 기다리는 것입니다.

"조금 늦어질 것 같습니다."

이런 설명만으로는 판매 일정이나 물류 계획을 수정하기 어렵습니다.

납기 지연이 발생했다면 다음 내용을 확인해야 합니다.

첫째, 어느 공정에서 문제가 발생했는가?

원단, 염색, 부자재, 재단, 봉제, 검사, 운송 중 어느 단계인지 확인합니다.

둘째, 지연의 직접적인 원인은 무엇인가?

단순한 일정 변경인지, 품질 문제인지, 자재 부족인지 구분해야 합니다.

셋째, 최종 출고일에 어떤 영향을 주는가?

특정 공정의 지연이 다른 공정으로 이어지는지 확인합니다.

넷째, 가능한 대응 방법은 무엇인가?

작업 순서 조정, 생산 일정 재배치, 대체 자재 검토, 분할 출고 등을 협의할 수 있습니다.

다만 대체 자재나 생산 사양을 변경하는 경우에는 반드시 품질과 승인 조건을 확인해야 합니다.

다섯째, 수정된 일정은 언제 확정되는가?

막연한 예상이 아니라 근거가 있는 새로운 일정을 공유해야 합니다.

또한 일정 변경이 발생했다면 바이어와 공장이 동일한 최신 일정표를 사용하도록 관리하는 것이 좋습니다.

12. 의류 브랜드가 납기를 지키기 위해 확인해야 할 체크리스트

실제 생산을 진행할 때 활용할 수 있는 체크리스트입니다.

단계확인 질문

샘플 최종 샘플과 작업지시서가 승인됐는가?
원단 발주와 생산 일정이 확정됐는가?
염색 컬러 승인과 Bulk 생산 일정이 확인됐는가?
부자재 모든 핵심 부자재의 입고일이 확인됐는가?
생산 준비 재단과 봉제 라인이 확보됐는가?
생산 진행 계획 대비 실제 생산 진도를 확인하고 있는가?
품질관리 반복 불량과 재작업 위험을 관리하는가?
검사·포장 출고 전 필요한 검사와 포장 시간이 반영됐는가?
물류 공장 출고일과 최종 입고일을 구분했는가?
일정 변경 지연 원인과 수정 일정을 기록하고 공유하는가?

이 체크리스트는 생산을 시작하기 전에 한 번만 확인하는 용도가 아닙니다.

실제 진행 상황에 맞춰 정기적으로 업데이트해야 효과가 있습니다.

특히 지연 가능성이 있는 공정은 문제가 확정된 뒤가 아니라 위험 신호가 나타났을 때 미리 공유하는 것이 좋습니다.

의류 생산 납기를 지키는 가장 현실적인 방법

의류 OEM에서 납기 지연은 반드시 봉제공장의 작업 속도가 느려서 발생하는 것은 아닙니다.

샘플 승인 지연, 원단 생산 문제, 염색 일정, 부자재 부족, 생산 라인 변경, 품질검사와 물류 등 다양한 원인이 연결되어 있습니다.

따라서 납기를 안정적으로 관리하려면 생산의 마지막 단계만 확인해서는 안 됩니다.

샘플 승인부터 원부자재 발주, 생산, 검사, 선적까지 전체 일정을 하나의 흐름으로 관리해야 합니다.

또한 공장과 브랜드가 동일한 일정표를 공유하고, 문제가 발생했을 때 원인과 영향을 빠르게 확인할 수 있어야 합니다.

납기 관리는 단순히 제품을 빨리 만드는 일이 아닙니다.

다음 공정이 멈추지 않도록 필요한 조건을 제때 준비하고, 변경된 일정을 정확하게 공유하는 과정입니다.


이너제이 의류 OEM 생산 노트

의류 OEM 생산에서 납기는 원단 발주, 염색, 부자재, 재단, 봉제, 검사, 물류까지 여러 공정이 연결되어 결정됩니다.

생산 일정을 안정적으로 관리하려면 각 공정의 완료 예정일과 실제 진행 상황을 구분하고, 전체 납기에 영향을 주는 주요 공정을 집중적으로 확인하는 것이 중요합니다.

좋은 납기 관리는 생산이 끝나는 날짜를 확인하는 것이 아니라, 생산이 멈추지 않도록 미리 준비하는 것에서 시작됩니다.
